Hoe lang duurt een huis bouwen? Een realistisch overzicht met tijdlijn en stappenplan

Melissa Mertens

Laatste update: 17 Jul, 2025

Hoe lang duurt een huis bouwen - een realistisch overzicht met tijdlijn en stappenplan

Als klanten me vragen hoe lang het duurt om hun huis te bouwen, dan is mijn antwoord: bouwen vraagt tijd – véél tijd. Eens je de juiste bouwgrond hebt gevonden, begint het pas.

Werk je met een sleutel-op-de-deurfirma, dan krijg je vaak een exacte planning en kan je 18 à 24 maanden na ondertekening al je woning intrekken. Maar hier moet je tevreden zijn met een woning die je kiest uit een catalogus.

Bouw je liever een unieke woning op maat met een architect? Dan ziet het plaatje er heel anders uit, met veel ontwerpvrijheid, creativiteit en ruimte voor eigen inbreng. Maar dit maatwerk vraagt dus tijd en de totale doorlooptijd van een bouwproject hangt af van heel wat factoren.

In deze blog geef ik je een realistisch overzicht met tijdlijn en stappenplan als je je huis bouwt met een architect.

Gemiddelde doorlooptijd nieuwbouw met architect

Het snelle antwoord op de vraag hoe langt het duurt om een huis te bouwen? De gemiddelde looptijd van een nieuwbouwproject met architect, van start tot ingebruikname, duurt 20 tot 35 maanden:

  • Voorbereiding: 1 tot 2 maanden
  • Voorontwerp: 2 tot 4 maanden
  • Bouwaanvraag: 4 tot 6 maanden
  • Uitvoering voorbereiden: 1 tot 3 maanden
  • Bouwfase: 12 tot 16 maanden
  • Laatste afwerkingen: 2 tot 4 maanden

Verderop in deze blog sta ik uitgebreid stil bij elke fase van dit stappenplan.

Nieuwbouw of totaalrenovatie: welke bouw duurt langer?

Op het eerste gezicht lijkt een totaalrenovatie sneller, want de woning staat er al. Maar in de praktijk is het verschil minder eenduidig.

Nieuwbouw: voorspelbare uitvoering

Een nieuwbouw staat er vaak sneller, want er zijn geen (of weinig) verrassingen:

  • Eens de werf gestart, verloopt de bouw van een nieuwe woning doorgaans gestructureerd en planmatig.
  • Je werkt met nieuwe materialen en technieken en alle aspecten werden op voorhand bekeken.
  • Er zijn duidelijke taken, faseringen en vaste uitvoeringsvolgordes, waardoor de timing beter te bewaken is.

Totaalrenovatie: meer risico op vertraging

Bij een totaalrenovatie start je met een bestaande woning, akkoord. Maar er zijn heel wat factoren die voor vertraging kunnen zorgen:

  • Verborgen gebreken zoals schade, vochtproblemen, asbest, oude leidingen of instabiele structuren zie je pas tijdens de afbraak.
  • De afbraakfase zelf vraagt extra tijd en precisie, onder meer door het voorgaande.
  • De heropbouw gaat vaak niet lineair: aannemers en architect moeten gaandeweg oplossingen bedenken voor onvoorziene problemen of obstakels.
  • Alle werken worden uitgevoerd in bestaande ruimtes, wat meer coördinatie vergt maar ook trager werkt.
  • Sommige zaken kunnen alleen met kleine machines of manueel gebeuren, wat de bouwtijd aanzienlijk verlengt.

Een goeie verstandhouding met je architect is zeer belangrijk bij een totaalrenovatie. Je moet namelijk snel kunnen schakelen. Soms betekent het zelfs letterlijk de plannen en het ontwerp aanpassen aan de bestaande situatie.

Verhuis tijdelijk bij totaalrenovatie

Blijf je tijdens de werken in de woning? Dan moet alles in fases gebeuren, wat de timing verlengt én de kost verhoogt. Bij de meeste totaalrenovaties is tijdelijk verhuizen de beste keuze, zowel praktisch als financieel.

Villabouw met moderne architectuur - Lennik

Duurt een (grote) villa langer om te bouwen?

Een logische vraag, want de ene woning is de andere niet:

  • Een grotere woning vraagt meer materiaal, meer werkuren en vaak ook een meer gespecialiseerde afwerking. Dat klopt.
  • Een vrijstaande woning zoals een villa heeft ook ‘meer van alles’: meer gevelmetselwerk, meer schrijnwerk, isolatie en technieken, waardoor elke aannemer dat tikkeltje langer werk heeft.

Maar dit alles vertaalt zich niet automatisch in dubbel zoveel tijd. Vaak gaat het slechts om enkele weken extra. Het verschil in bouwduur wordt dus niet zozeer beïnvloed door het type of de omvang van de woning.

Nieuwsgierig naar enkele nieuwbouwvilla’s van mijn hand? Achter deze links vind je telkens een eerlijk verslag van hoe het bouwproces verliep:

Wat beïnvloedt de bouwduur van een huis het meest?

Hieronder 4 factoren die wel een grote impact hebben op de bouwduur van een nieuwbouw.

1. Omvang van de werken

Verhuis je naar je nieuwe woning van zodra ze ‘bewoonbaar’ is (vloeren, keuken, badkamer)? Of trek je er pas in als de schilder klaar is, je terras is aangelegd en de tuin aangeplant?

Deze laatste fase van afwerking kan echt wel een hoop tijd in beslag nemen. Het zijn dan ook de meest precieze werken. In dit geval telt echt: de laatste loodjes wegen het zwaarst en duren het langst.

2. Complexiteit van het ontwerp

Overkragingen, bijzondere structuren, niveauverschillen of strakke details vragen precisiewerk en kunnen de bouwtijd flink verlengen. Maar ook de aanwezigheid van een kelder of kwalitatief maatwerk maken het bouwproces intensiever.

3. Beschikbaarheid van materialen en aannemers

Zelfs het beste plan loopt vertraging op als je moet wachten op isolatie, ramen of de juiste vakmensen. Goede aannemers zitten soms maanden op voorhand volgeboekt. Wie zelf coördineert, moet hier extra alert voor zijn.

4. Zelf werken uitvoeren

Als je zelf werken uitvoert, moet je er rekening mee houden dat je niet aan hetzelfde tempo werkt als een ervaren aannemer.

Wie doet de coördinatie van de werken

Wie doet de coördinatie van de werken?

Hoe lang het duurt om je huis te bouwen, heb je deels ook zelf in de hand – letterlijk:

  • Doe je zelf de bouwcoördinatie en werk je met aparte aannemers? Dan ben je vaak langer bezig: aannemers volgen elkaar minder vlot op, de werf ligt soms even stil en jij moet alles opvolgen.
  • Werk je met een algemene aannemer of een professioneel bouwteam dat de planning bewaakt? Dan verloopt alles vaak sneller en efficiënter, al hangt daar wel een prijskaartje aan vast.

Lees hier meer over wat bouwcoördinatie precies inhoudt, welke opties er zijn en hoe je de juiste keuze maakt.

Tijdlijn en stappenplan van het bouwproces

In dit overzicht ga ik ervan uit dat je al een bouwgrond hebt gekocht en kiest voor een unieke woning op maat in samenwerking met een architect. Dan is dit de tijdlijn en het stappenplan om je huis te bouwen:

1. Voorbereiding – 1 à 2 maanden

De eerste stap is oriënteren. Kies een architect waarmee het klikt. Nog nooit samengewerkt met iemand zoals ik? Lees hier alles over het takenpakket van een architect en hoe je de beste match vindt voor jouw droomwoning.

Denk na over jouw programma van eisen: wat zijn je woonwensen, wat is je levensstijl, welke ruimtes zijn écht belangrijk? Ga na hoeveel je kunt of wilt investeren en laat je adviseren over financieringsmogelijkheden zoals leningen of subsidies.

2. Voorontwerp – 2 tot 4 maanden

Samen met je architect werk je aan het ontwerp. Dit omvat schetsen, verschillende voorontwerpen, volumestudies, feedbackrondes en aanpassingen. De duur hangt sterk af van of er meerdere opties worden onderzocht en hoe vlot beslissingen worden genomen.

Heb je een complexer project of zoek je de grenzen van het toelaatbare op? Dan is het een goed idee om vooraf advies van de gemeente in te winnen. Hierdoor heeft de aanvraag van je omgevingsvergunning meer kans op slagen. Hou er rekening mee dat zo’n pré-advies van de gemeente een 2 à 8 weken in beslag neemt.

Bouwaanvraag geweigerd?

Bij bouwdossiers voor meerdere wooneenheden wordt de bouwaanvraag de eerste keer regelmatig geweigerd, waarna herwerking en een nieuwe indiening nodig zijn. Zelfs bij een particuliere woning krijg je soms een weigering. Conclusie: eerst met de gemeente overleggen duurt misschien wat langer, maar geeft wel meer slaagkans.

3. Bouwaanvraag – 4 tot 6 maanden

Eenmaal het ontwerp op punt staat, dient je architect de omgevingsvergunning bij de gemeente in. Zij behandelen je dossier en die termijn hangt af van het feit of er een openbaar onderzoek moet uitgevoerd worden, ja dan nee.

Zo’n openbaar onderzoek is een kans voor de buurt om de plannen in te kijken en eventuele bezwaren in te dienen. Dit wordt alleen maar georganiseerd als je afwijkt van de standaard voorschriften.

  • Met openbaar onderzoek: beslissing na 105 dagen
  • Zonder openbaar onderzoek: beslissing na 75 dagen

Wanneer je de vergunning hebt verkregen, geldt er nog een beroepstermijn voor derden, opnieuw 30 dagen. Tijdens deze termijn heb je wel al je vergunning, maar mag je nog niet starten met het uitvoeren van de werken.

4. Uitvoering voorbereiden – 1 tot 3 maanden

Je architect maakt het uitvoeringsdossier op: technische plannen, lastenboek, meetstaat waarmee je offertes kan opvragen en vergelijken. Dit kan van zodra de omgevingsvergunning is ingediend. Bij onzekere dossiers is het aangeraden om hiermee te wachten tot na de goedkeuring van de omgevingsvergunning.

Daarna ga je samen met de architect de aannemers selecteren en de voorlopige werfplanning opmaken.

Denk in deze fase ook aan andere voorbereidende werken:

  • Vraag nutsvoorzieningen aan: de meeste aannemers vragen elektriciteit en stromend water op de werf.
  • Bekijk samen met de ruwbouwaannemer de werfinrichting: Waar komt de kraan en hoe gaan de leveringen plaatsvinden? Kan alles op eigen terrein of moet je een deel van de straat of het openbaar domein gebruiken?
  • Vraag de nodige verzekeringen aan: een ABR- polis of globale polis kunnen nuttig zijn. Vraag hiervoor advies aan je verzekeringsmakelaar. Ook dit vraagt zijn tijd, dus begin hier tijdig aan.
  • Extra vergunningen of meldingen nodig bij de gemeente? Denk aan diepteboringen voor warmtepompen, bronbemaling (tijdelijk de watertafel verlagen voor grondwerken), e.d.

5. De bouwfase – gemiddeld 12 tot 16 maanden

Zodra de aannemers vastliggen, kan de uitvoering starten. Bij traditionele nieuwbouw (metselwerk) duurt de werffase gemiddeld 12 tot 16 maanden.

Dit is de volgorde van een standaard bouwproject:

ActiviteitDuurtijd
Grond- en kelderwerken3 weken
Funderings- en rioleringswerken2 weken
Metselwerken12 weken
Dakwerken3 weken
Ventilatie, sanitair, elektriciteit voorbereiden2 weken
Ramen en buitendeuren plaatsen1 week
Vloerisolatie, vloerverwarming en chape4 weken
Pleisterwerken3 weken
Technieken installeren4 weken
Vloeren, plinten en tabletten plaatsen2 weken
Trappen en binnendeuren plaatsen1 week
Keuken en badkamer plaatsen3 weken
Laatste details afwerken3 weken

Als je alle weken optelt, merk je dat dit niet gelijk is aan de verwachte bouwtijd. Logisch, want er spelen nog een aantal aspecten mee die de bouw van je huis kunnen vertragen:

  • Weersomstandigheden: spelen vooral parten in het begin van de werffase. Hevige regen, storm, hitte of vorst kunnen de werken vertragen. Beton mag je bijvoorbeeld niet storten bij extreme weersomstandigheden (vermindert de sterkte) en gevelmetselwerk uitvoeren bij hevige regen kan leiden tot witte kringen.
  • Droogtijden: sommige werken moeten voldoende uitgehard of gedroogd zijn voor je met de volgende stap verder kunt. Denk bijvoorbeeld aan chape en pleisterwerken. Respecteer je de droogtijd niet, dan kan dit leiden tot scheuren, zettingen en algemene schade.
  • Levertermijnen / productietermijnen / wachttijden: vaak worden stukken op maat geproduceerd en wordt dit pas in productie genomen na finale opmeting op de werf. Denk aan: ramen, keuken, deuren, maatwerk, …
  • Bouwverlof: tijdens de vakantieperiodes in de bouw ligt alles stil: leveranciers, bouwhandelaren en ook de meeste aannemers. Dit betekent dus ook dat jouw bouwproject stil ligt.

Maak je planning dus niet te strak, maar zorg voor de nodige rustpauzes. Dit helpt ook om kleine verschuivingen in de planning te kunnen opnemen, wat resulteert in minder stress tijdens de uitvoering.

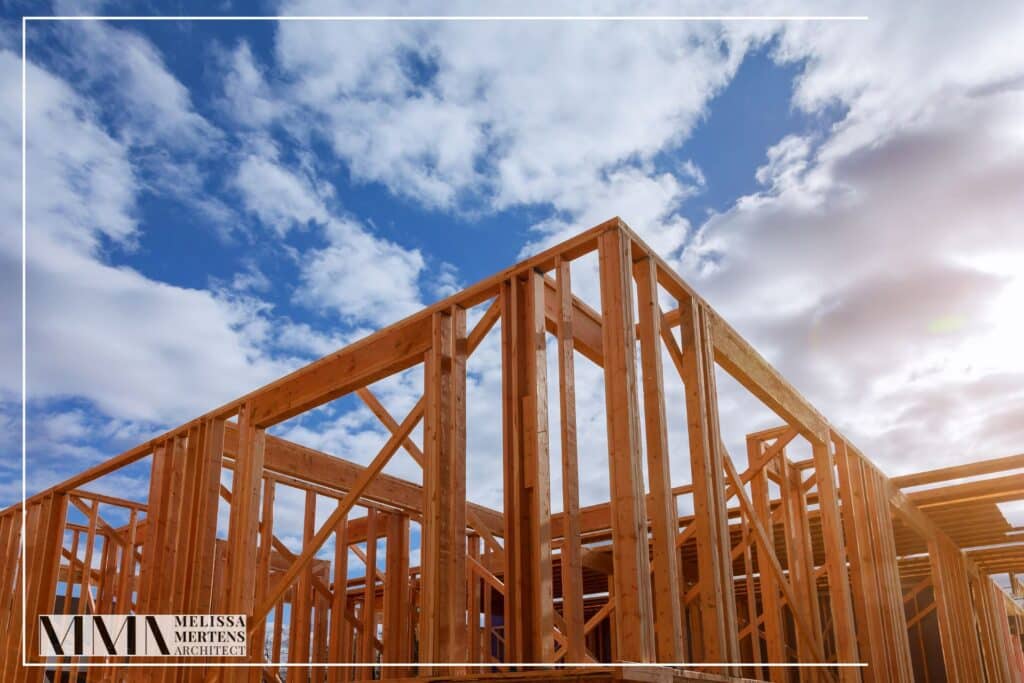

Alternatieve bouwmethodes = sneller bouwen

Alternatieve bouwmethodes = sneller bouwen?

Wie sneller wil bouwen, denkt al gauw aan alternatieve bouwmethodes zoals houtskeletbouw, staalstructuren of prefabsystemen.

Enkele voordelen:

  • Alternatieve bouwmethodes bieden een kortere bouwtijd, omdat veel onderdelen op voorhand in een atelier worden voorbereid.
  • Daardoor ben je minder afhankelijk van het weer én kunnen verschillende stappen efficiënter op elkaar aansluiten.
  • Deze systemen zijn vaak maatvast, waardoor bijvoorbeeld de ramen op voorhand kunnen besteld worden, wat de bouwduur van je huis aanzienlijk verkort.
  • Vaak kan je ook gebruikmaken van ‘droogbouwsystemen’. Dit betekent dat bv. pleisterwerk vervangen wordt door gipskarton, waardoor de droogtijden wegvallen.

Enkele nadelen:

Toch zijn deze methodes niet per definitie beter of goedkoper:

  • Bij houtskeletbouw moet je meer aandacht besteden aan akoestiek (geluid van buitenaf), brandveiligheid en technische details.
  • Prefabbouw vraagt een goede voorbereiding en vaste keuzes vooraf, waardoor je minder flexibel bent tijdens het bouwproces.
  • Bij een alternatieve bouwmethode win je meestal tijd in de uitvoering op de werf, maar je hebt meer voorbereidingstijd nodig. Alles moet vooraf tot in detail uitgedacht en uitgetekend zijn.

Kiezen voor een andere bouwmethode is geen kwestie van sneller of goedkoper bouwen, maar van wat het beste past bij jouw wensen, ritme en woonstijl.

Waarom het soms langer duurt om je huis te bouwen

Ook bij een goed voorbereide bouw kan het bouwproces vertraging oplopen.

Veelvoorkomende oorzaken zijn:

  • Vergunningsproblemen of bijkomende eisen van de gemeente. Dit kan leiden tot het herbekijken van het ontwerp (deels of ingrijpend) en het opnieuw indienen van de vergunning.
  • Planningsproblemen bij aannemers, zoals overlappende werven of onderbezetting. Dit kan een cascade-effect hebben: 1 aannemer schuift op, waardoor de volgende in rij met een slop komt te zitten en een andere werf voorrang geeft, waardoor de vertraging hoger oploopt dan initieel voorzien door de eerste aannemer.
  • Vertraagde leveringen van bouwmaterialen.
  • Fouten / onverwachte problemen op de werf die hersteld moeten worden.

Een realistische planning houdt best rekening met een buffer voor onvoorziene omstandigheden.

7 ultieme tips voor een vlot bouwproces

Tot slot: 6 ultieme tips voor een vlot bouwproces

Wil je de tijd die het duurt om je huis te bouwen zo kort mogelijk houden? Met deze ultieme tips maak je veel kans op een vlotte bouw:

1. Begin met een realistisch ontwerp en budget

Een goed doordacht voorontwerp is essentieel. Hoe beter het ontwerp van in het begin aansluit bij jouw wensen én budget, hoe kleiner de kans op dure of tijdrovende aanpassingen tijdens de uitvoering. Snelle beslissingen en heldere communicatie met je architect stoppen vaart in het proces. Lees hier verder om slim te bouwen binnen budget.

2. Kies je bouwpartners met zorg

Wacht niet te lang met het selecteren van geschikte ruwbouwaannemers, deze hebben vaak wachttijden van enkele maanden tot zelfs een jaar. Ga op zoek naar ervaren vakmensen met een goede reputatie.

Leg ook zo snel mogelijk de aannemers voor technieken en afwerkingswerken vast. Zo vermijd je dat je tijdens de uitvoering nog op zoek moet naar aannemers die qua planning en budget bij jouw project passen.

3. Maak je materiaalkeuzes op tijd

Zowel voor ruwbouw als afwerking loont het om je tijdig te verdiepen in materialen en leveranciers. Door vroeg te kiezen, vermijd je onnodige vertraging door levertermijnen of last-minute twijfel.

Dit betekent ook tijdig je aannemer vastleggen, zodat hij de nodige bestellingen kan doorgeven en zodat de materialen tijdig op de werf worden geleverd.

4. Zorg voor duidelijke communicatie

Als je zelf coördineert, spreek dan vooraf goed af wie waarvoor verantwoordelijk is. Hou de communicatie open en frequent, zowel met je architect als met de aannemers. Een heldere taakverdeling en opvolging maken een groot verschil.

5. Volg de planning actief op en blijf flexibel

Maak een realistische werfplanning en hou die goed bij. Houd ook je aannemers op de hoogte van de (voorlopige) planning en bij verschuivingen. Die planning ZAL veranderen, dus bereid je hierop voor en stuur bij waar nodig. Flexibiliteit helpt je om snel in te spelen op onvoorziene situaties.

6. Wees aanwezig op de werf

Toon betrokkenheid door regelmatig aanwezig te zijn. Kijk de werken na, stel vragen en help eventueel met kleine voorbereidende of opruimwerken. Zo blijf je goed op de hoogte én stimuleer je een vlotte voortgang.
